工程情况简讯
随着人们生活节奏的加快,在工作中闲暇之余,抛开工作上的烦恼,您可以到亮马河实地游览一番,您会发现亮马河近几年来的变化,亮马河正以全新的面貌迎接您的到来。
随着三环路桥下滨水绿道工程的完工,亮马河18公里滨水慢行系统最后一个断点已经打通,步行道路可沿香河园西路一路沿河向东,途径燕莎、蓝港,在朝阳公园北湖向东南延伸,途径碧沙码头、郡王府船闸、郡王府码头至红领巾湖为终点,进行无障碍通行。

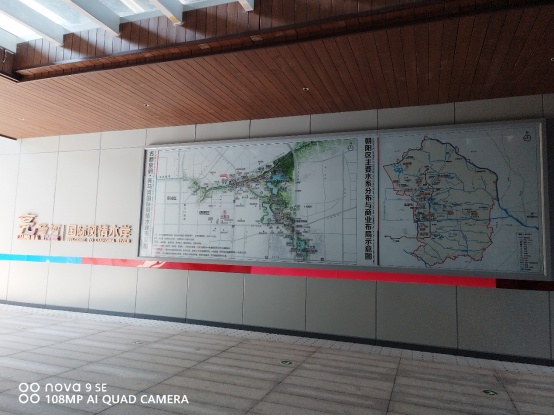

三环路桥下滨水绿道贯通工程贯通后,极大方便市民穿行三环,市民沿滨河步道行走在116米连通廊道,用时1分半,安全又便捷,通道设置残疾人轮椅电梯,方便残疾人使用。三环路桥下连廊,为亮马河提供400平米极好的宣传展示空间。廊道通行每天数百人,为亮马河变迁和朝阳治水提供了极好的展示平台。

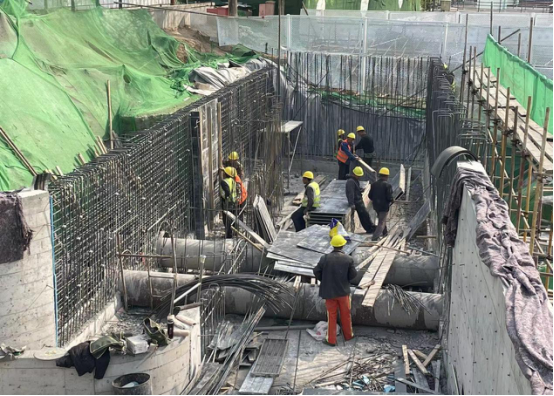

三环路桥下滨水绿道在市、区、局三级领导重视下,水利工程公司副总经理下亲自指挥,顺利完成了三环桥下连廊的主体结构施工。亮马河三环桥桥下通行项目于2022年9月份开始着手规划实施,从构思、规划到开工建设,于2022年12月底完成河道导流施工。2023年2月,经过120天的日夜奋战,通过合理组织施工,圆满的完成了主体工程建设。

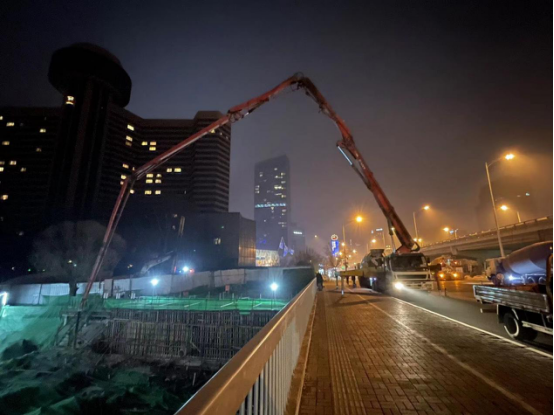

施工过程中遇到了各方面的困难,首先施工场地位于市中心繁华商业且紧邻大使馆,重要程度不言而喻,我们结合施工现场及周围条件,将河道清淤、土方开挖、混凝土浇筑等需要大型机械作业的工序,全部安排在夜间施工,这样就减少了与附近单位、居民以及游客的交叉。将钢筋制安、模板安装、防水作业等无需大型机械且民扰小的工序安排在白天封闭施工,保证了24小时不间断作业。
其次本工程施工条件有限,既要保证亮马河周围景观,又要保证工程正常推进,克服了施工场地狭窄、地下专业管线复杂等重重困难,顺利完成了主体结构的实施。
本工程探索新的河道导排水方式,为保证河道常水位效果,不对河道景观、驳岸码头游船停靠造成影响,探索、创新了新的河道导排水方式,通过前期上下游搭设桩模围堰预装导流管设阀门,后期河底铺设连通管的全断面导流方式,既保证了亮马河上下游河道内水的流动,又保证了亮马河河道的常水位。这一种新的导排水方式的成功实践,为今后朝阳区的景观河道治理工作中探索到了一种新的施工模式。
